Sachstand Neubau

[22.03.2020] – In den letzten Wochen hat sich auch auf der Baustelle einiges getan. So konnten sowohl die Putzarbeiten als auch die Estricharbeiten durch die Firmen abgeschlossen werden. Bei den Eigenleistungen haben wir nun weiter an der Elektroverkabelung (auch in der Halle) gearbeitet, die Heizung und die Lüftungsanlage installiert und Kabelkanäle in der Fahrzeughalle verbaut. Auch die ersten Malerarbeiten mit der Grundierung der Wände wurden abgeschlossen.

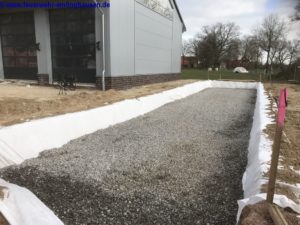

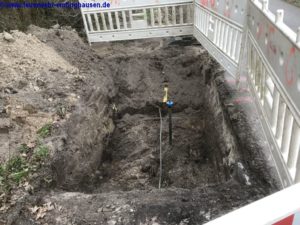

Im Aussenbereich wurde die Regenwasserentwässerung verlegt sowie die Rigolen zur Verrieselung in einem Kiesbett eingelassen. Auch die Hausanschlüsse wurden in der letzten Woche durch die Versorger hergestellt. Vor dem Gebäude wurde ebenfalls ein Oberflurhydrant für die Befüllung des Löschfahrzeugs installiert.

Als nächsten stehen dann die Fliesen- und Bodenarbeiten durch Fachfirmen an. Ferner wird dann Anfang April auch der Aussenbereich durch den Pflasterer hergerichtet. Nach den Fliesenarbeiten geht es für uns dann mit weiteren Malerarbeiten weiter.
